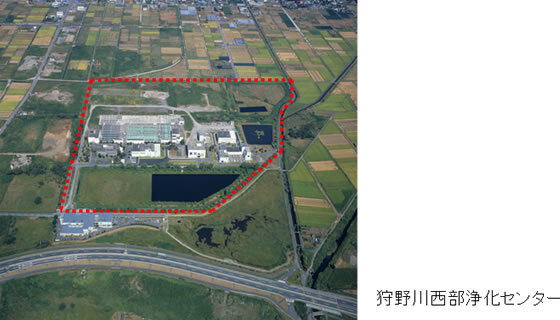

狩野川西部浄化センター(沼津市原)
事業名
狩野川西部浄化センター(沼津市原)
事業概要
狩野川等の公共用水域の水質汚濁を防止し、併せて住環境の整備、地域住民の保健衛生上の向上に資することを目的として昭和50年に都市計画決定されました。
昭和61年に事業着手し、平成6年に沼津市、清水町、長泉町が、平成10年に裾野市、平成14年に三島市が供用開始し、平成26年度末には全体計画の約50%を処理する施設が完成しました。
今後は、処理水量の変動に対応し段階的に施設の建設を進めて行くとともに、供用開始から30年が経過し施設の老朽化計画が進行しているため、電気・機械設備を中心に更新工事を実施していきます。
事業計画
区分 |
全体計画 |
事業認可 |
令和5年度末 |
---|---|---|---|
計画年度 |
昭和50年~令和12年 |
昭和50年~令和10年 |
─ |
処理面積 |
6,406ヘクタール |
3,831ヘクタール |
3,017ヘクタール |
処理人口 |
256,000人 |
197,100人 |
188,895人 |
汚泥焼却施設 |
日炉×2基当たり75トン |
- |
- |
放流先 |
奥駿河湾 |
同左 |
沼川 |
管理運営 |
─ |
─ |
包括的民間委託 |
区分 |
全体計画 |
事業認可 |
令和5年度末 |
---|---|---|---|
処理能力(1日当たり) |
147,400立方メートル | 114,200立方メートル | 81,000立方メートル |
面積 |
18.39ヘクタール | 同左 | 同左 |
処理方法 |
標準活性汚泥法 | 同左 | 同左 |
排除方式 |
分流式 | 同左 | 同左 |
区分 |
全体計画 |
事業認可 |
令和5年度末 |
---|---|---|---|
西部幹線 |
600~φ1,800 L=20,660メートル |
同左 | 同左 |
北部幹線 |
500~φ1,350 L=6,110メートル |
同左 | 同左 |
計 |
L=26,770メートル | 同左 | 同左 |
汚水処理状況
